2088 души подписаха петицията за построяването на магистрала Хемус
Search Да, България Facebook Twitter YouTube Instagram
Български BG

Кампания на Движение „Да, България!“ за построяването на автомагистрала Хемус (А2) в цялата ѝ дължина

„Хемус“ е автомагистрала в Северна България и най-дългата предвидена в страната. Общата дължина на магистралата е 425 км, като до момента са построени едва 177 км. Предвидена да свързва столицата София с град Варна и дублира първокласните пътища Е70 от Варна до Шумен, Е772 от Шумен до Ябланица и Е83 от Ябланица до София. Магистралата е кръстена на древното име на Стара планина – Хемус (на латински: Haemus), по протежението на която преминава

  1. За строителството на АМ Хемус са нужни около 1.8-2.4 млрд. лева
  2. След построяването ѝ, икономиката на Северна България ще нараства всяка година
  3. Завършена АМ Хемус всяка година ще спестява милиони човеко-часове и ще запази стотици човешки животи
  4. Магистрала Хемус ще спре депопулацията на Северна България, където живеят около 2.7 млн. души

Подпишете петицията за построяването на магистрала Хемус!

Благодарим ви, че подписвате петицията!
Моля, въведете вашите имена, електронната поща и кода от картинката.
1.
2.
3.

Ние гражданите на Република България продължаваме да бъдем подложени на репресия от страна на държавата, която не успява да създаде условия за бързо и безопасно придвижване на територията на Северна България. Проектът за магистрала Хемус се развива неприемливо бавно.

Построяването на липсващите 250 км от магистрала Хемус няма да спаси само стотици човешки животи. Тя ще раздвижи значително икономиката на Северна България, ще скъси значително времето за придвижване в Дунавската равнина, ще даде тласък на туризма.

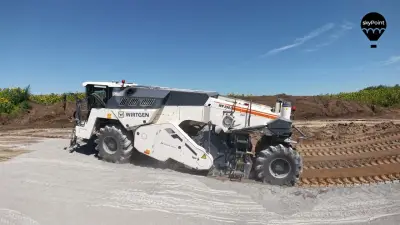

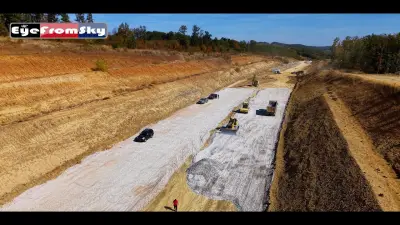

Предлагаме липсващите участъци Боаза - Плевен/Ловеч (50 км), Плевен/Ловеч - Търново (75 км) и Търново - Тъговище (100 км) да бъдат разделени на малки лотове от по около 20-30 км и работата по проектиране, отчуждаване и строителство да върви паралелно, за да може да бъдат завършени в рамките на няколко години.

Магистрала Хемус може да се довърши за 1.8 млрд. лв., което прави около 8 млн. лв./км или 300 млн. лв./година за период от 6 години. Финансирането може да бъде чрез държавния бюджет, чрез заем от международни финансови институции или от бюджета на АПИ.

Настояваме за приемането на магистрала Хемус като национална цел с висок приоритет и намиране в кратки срокове на финансиране, което ще бъде изплатено от данъците на бъдещите нови предприятия в Северна България. Вярваме, че с инвестиция от 1.8 млрд. лева, което е половин КТБ, може да спрем демографската криза в Дунавската равнина и да увеличим БВП на страната в дългосрочна перспектива.

Призоваме правителството да не си затваря очите и да не решава временно проблема с патрулки и водосвети на ловешкия митрополит, а да погледне сериозно на АМ Хемус.

Видеа

Кампания на „Да, България“ за построяването на магистрала Хемус, 2018-03-29

Факти

А2

Номерът на магистралата според националната номерация

1974 г.

В тази година започва строителството на магистралата

425 км

Толкова е дължината на цялата магистрала

248 км

Толкова са непостроените километри до момента

58%

Толкова процента са непостроени до момента

21 км

Толкова са построените километри за периода 2006-2017

177 км

Толкова са построените километри до момента

36%

Толкова процентa от населението живее в Северна България

118 г.

Толкова години ще са ни нужни още, ако строим по 21 км за 10 години

31 км

Толкова трябва да се строи на година, за да стане готова до 2025

Обещания

До 2024 година АМ „Хемус” ще бъде изцяло завършена

Бойко Борисов, 2018-08-10

До 3,5 г. ще има магистрала от София до Велико Търново

Николай Нанков, министърът на регионалното развитие, 2018-07-26

Обществените поръчки за строежа на 52 километра от магистрала "Хемус" и част от "Струма" през Кресненското дефиле ще бъдат пуснати през следващия месец.

Николай Нанков, министърът на регионалното развитие, 2018-07-19

Автомагистрала "Хемус" ще стигне до Велико Търново през 2021 г., а ще бъде пусната изцяло до началото на 2024 г.

Николай Нанков, министърът на регионалното развитие, 2018-05-28

Автомагистрала "Хемус" ще бъде изцяло готова през 2024 година, а финансирането през годините ще осигуряваме от приходите от тол системата, която ще заработи от следващата година.

Николай Нанков, министърът на регионалното развитие, 2018-04-21

Предвижда се в следващите три години да се построят 170 км от "Хемус“, като необходимите инвестиции за това се оценяват на около 1.3 млрд. лв.

Николай Нанков, министърът на регионалното развитие, 2018-03-27

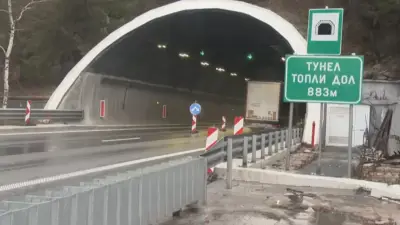

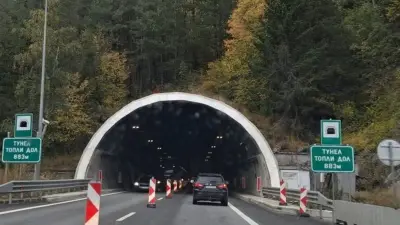

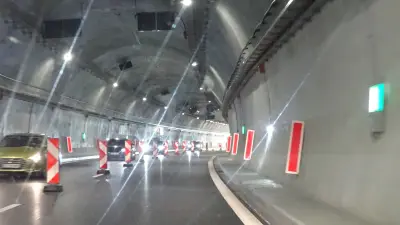

С новия вариант на проекта на още 52 км от "Хемус" до разклона Плевен-Ловеч, ще бъдат спестени 350 млн. лв. на държавния бюджет, тъй като се изключват първоначално заложените три тунела и 17 други инженерни съоръжения. Предвидената скорост на движение по автомагистралата в този участък е 130 км/ч. За тези 52 км още тази година ще пристъпим към избор на изпълнител и ако няма обжалвания на тръжната процедури и ако времето позволи, още есента-зимата ще започнем строителството.

Николай Нанков, министърът на регионалното развитие, 2018-03-21

През 2025 г. приключваме изграждането на АМ „Хемус“ от София до Варна, а 2023 г. завършваме АМ „Струма“

Николай Нанков, министърът на регионалното развитие, 2017-09-29

През това време ще бъдат придвижени и парцеларните планове, така че в рамките на 2018 година да извършим техническото проектиране, за да стартираме 2019 година с възлагане на строителните дейности на магистралата до Велико Търново.

Николай Нанков, министърът на регионалното развитие, 2017-09-22

Πлaниpaмe дo 2017 г. aвтoмaгиcтpaлa „Xeмyc" дa бъдe цялocтнo изгpaдeнa.

[...]
Πaвлoвa yтoчни, чe e зaдължитeлнo цeлият нeизгpaдeн yчacтъĸ oт мaгиcтpaлaтa oт Coфия дo Bapнa мeждy гpaдoвeтe Яблaницa и Шyмeн дa бъдe изгpaдeнa нaвeднъж oт eдин изпълнитeл. Opиeнтиpoвъчнaтa цeнa нa тpaceтo e oĸoлo 1 млpд. eвpo.

Πaвлoвa пocoчи и гpaфиĸa зa изгpaждaнe нa ayтoбaнa: дo 2014 г. тpябвa дa ce нaпpaви идeйният пpoeĸт зa мaгиcтpaлaтa и дa ce yтoчни тoчнoтo тpace, пpeз ĸoeтo щe минaвa; дo 2017 г. cлeд ĸaтo бъдe избpaн изпълнитeлят мaгиcтpaлaтa тpябвa дa бъдe цялocтнo изгpaдeнa.

Лилянa Πaвлoвa, миниcтъpът нa peгиoнaлнoтo paзвитиe и блaгoycтpoйcтвoтo, 2012-08-10

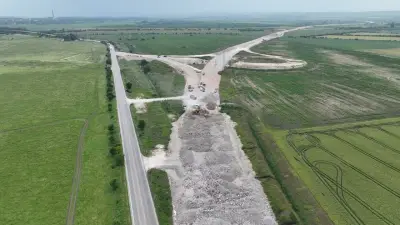

Напредък по магистралите в България

Дължина на магистралите в България

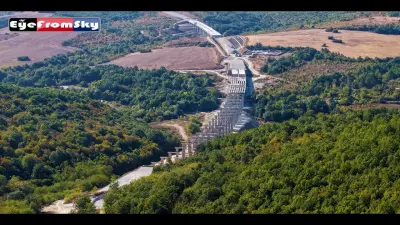

Предвидени лотове на магистрала Хемус

1.
9.3 км
Лот 1

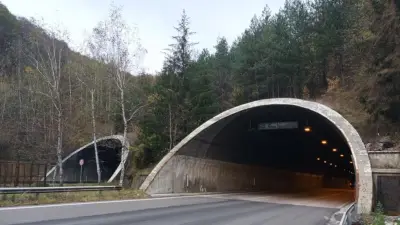

Ябланица – Боаза
Сключване на договор със строител
Стъпка 9/12
2.
14 км
Лот 2.1
Боаза – Дерманци
ОВОС
Стъпка 4/12
3.
18 км
Лот 2.2
Дерманци – Каленик
ОВОС
Стъпка 4/12
4.
18 км
Лот 2.3
Каленик – Плевен/Ловеч
ОВОС
Стъпка 4/12
5.
Лот 3
Плевен/Ловеч – Александрово
от пресичането с път II-35 до пресичането с път III-301
Не се работи
6.
Лот 4
Александрово – Павликени
от пресичането с път III-301 до пресичането с път III-303
Не се работи
7.
Лот 5
Павликени – Русе-Велико Търново
от пресичането с път III-303 до пресичането с път I-5
Не се работи
8.
Лот 6
Част 1 от Велико Търново до Буховци
Не се работи
9.
Лот 7
Част 2 от Велико Търново до Буховци
Не се работи
10.
Лот 8
Част 3 от Велико Търново до Буховци
Не се работи
11.
16.3 км
Лот 9
Буховци - Белокопитово
Сключване на договор със строител
Стъпка 9/12
75.6 км
Общо
